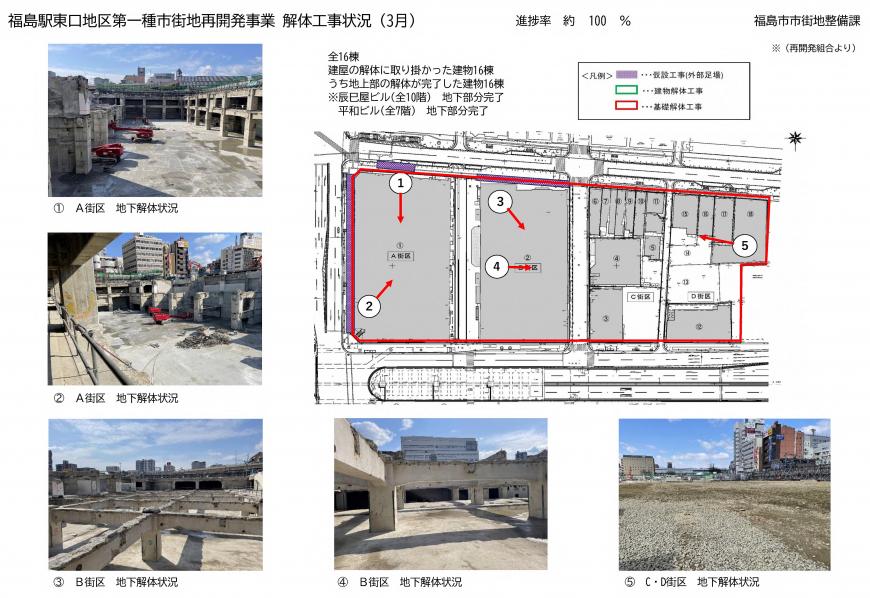

解体工事状況(令和6年3月末時点)
解体工事の進捗率は「100%」です。

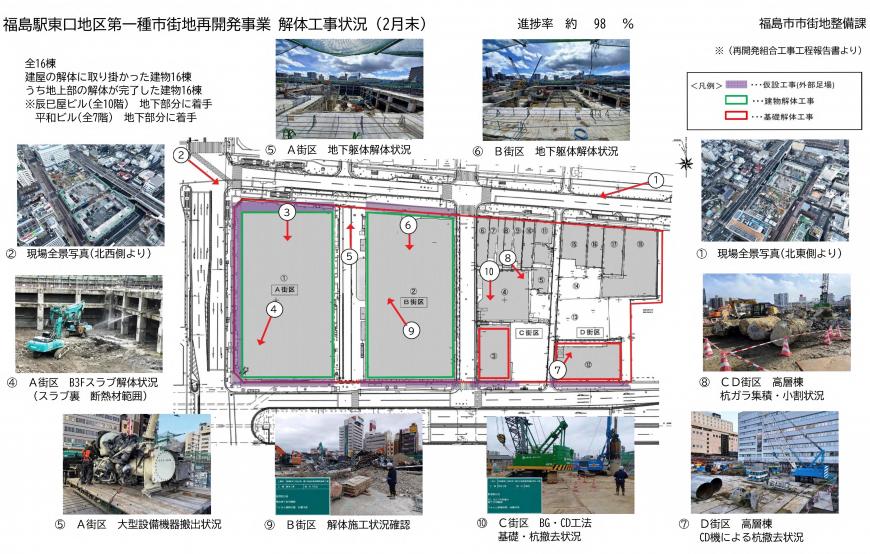

解体工事状況(令和6年2月末時点)
解体工事の進捗率は「約98%」です。
- 【全16棟】建屋の解体に取り掛かった建物:16棟、うち地上部の解体が完了した建物:16棟
- 辰巳屋ビル(全10階):地下部分に着手
- 平和ビル(全7階):地下部分に着手

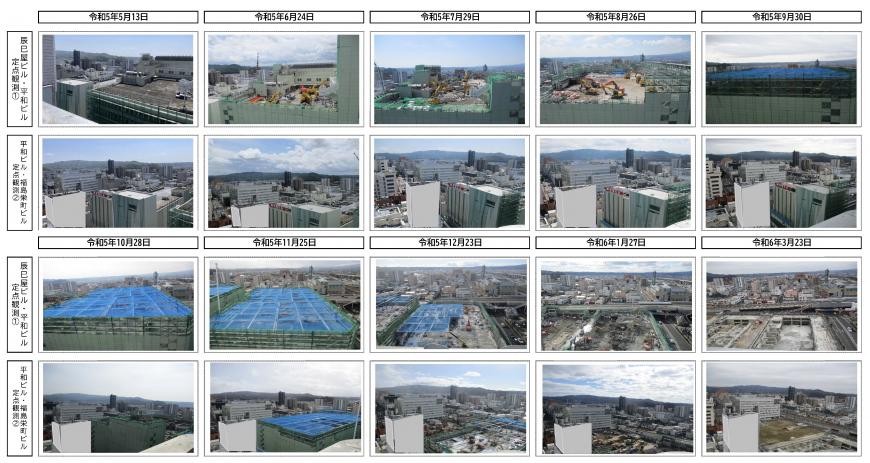

解体工事状況(令和5年12月末時点)
解体工事の進捗率は「約81%」です。
- 【全16棟】建屋の解体に取り掛かった建物:16棟、うち地上部の解体が完了した建物:14棟
- 辰巳屋ビル(全10階):3階部分に着手
- 平和ビル(全7階):3階部分に着手

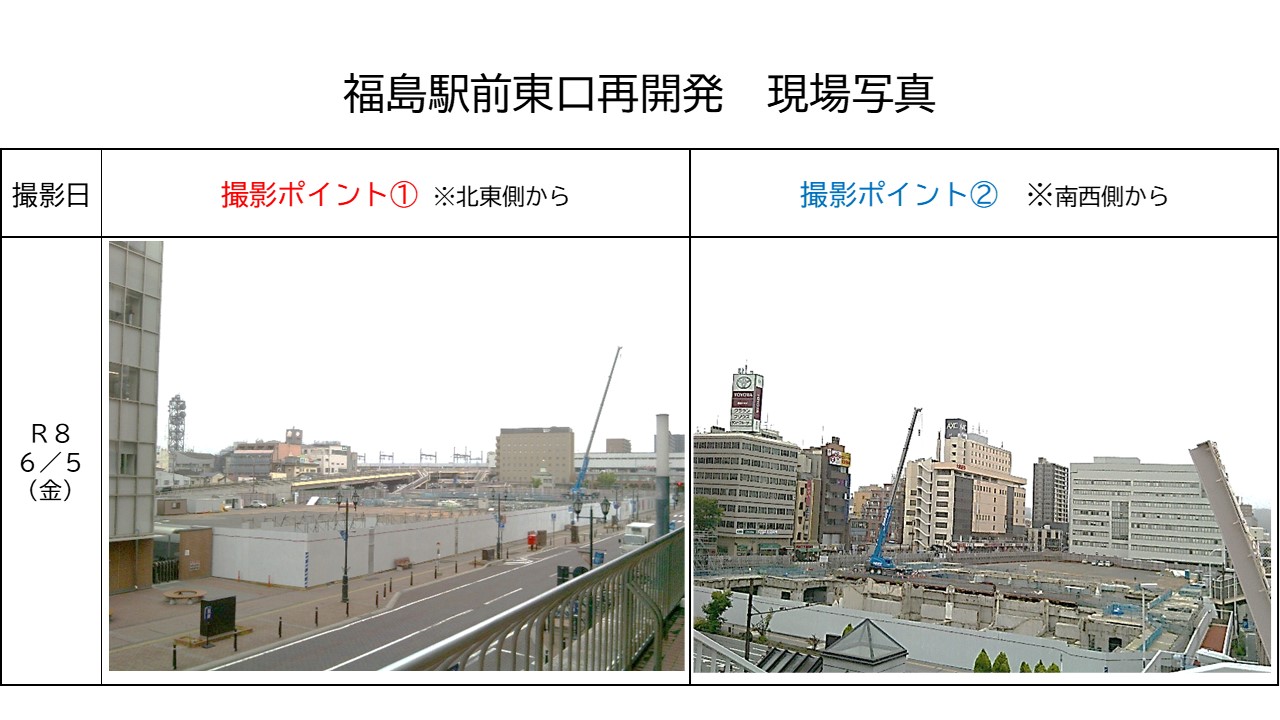

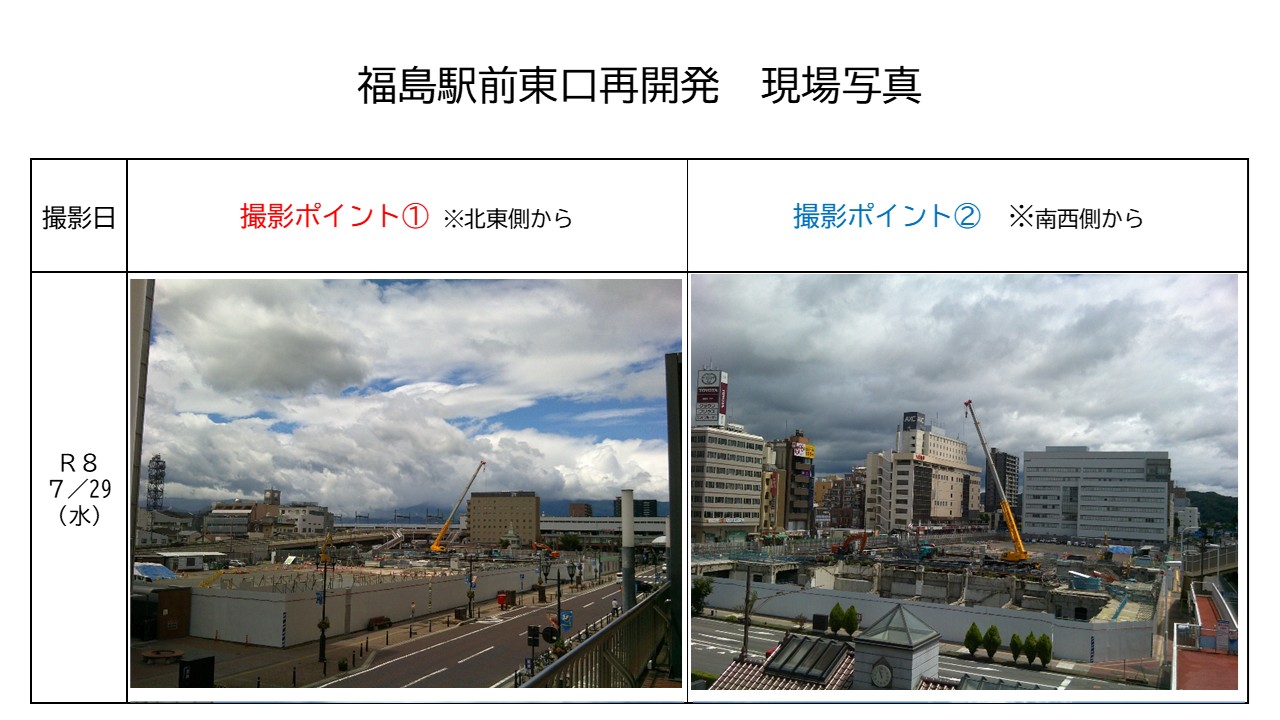

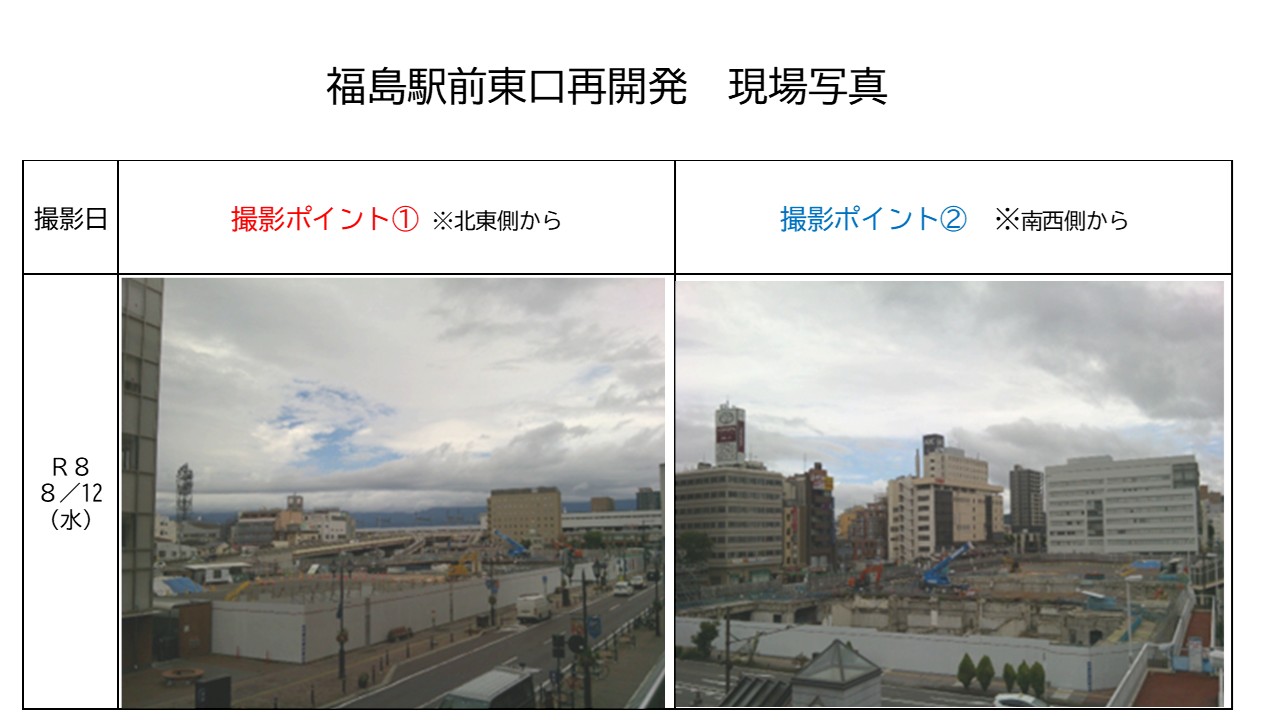

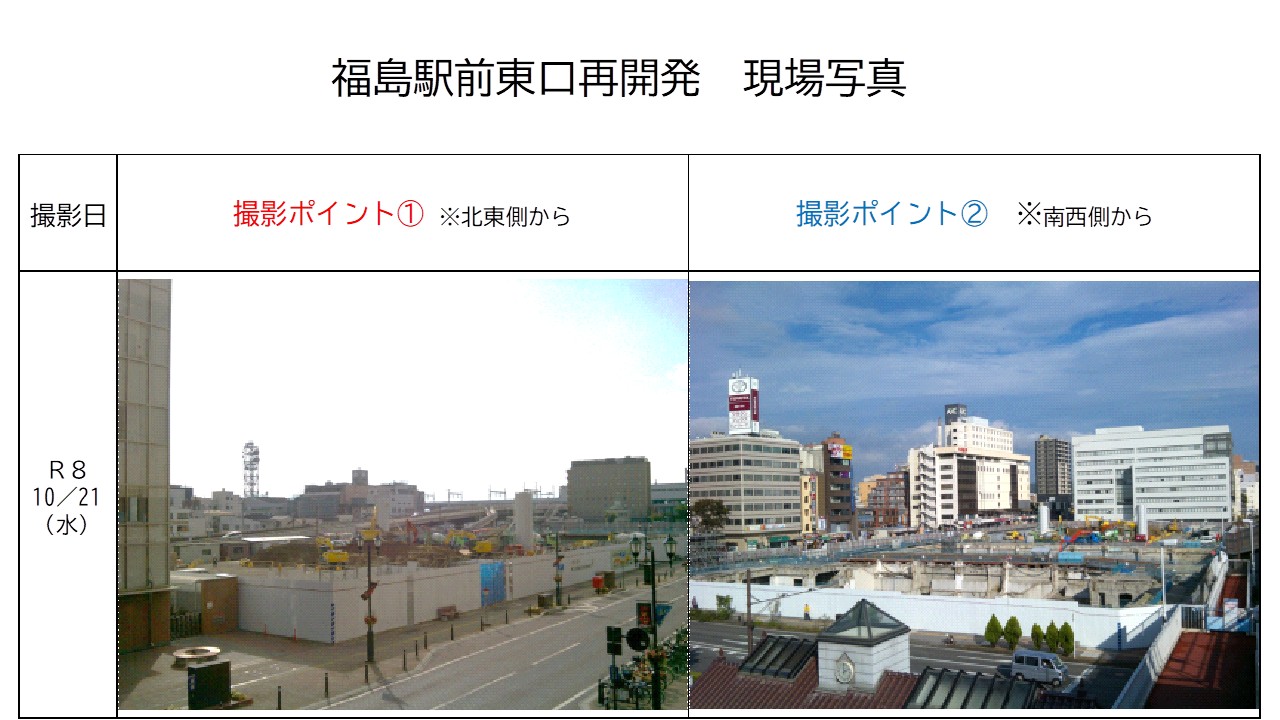

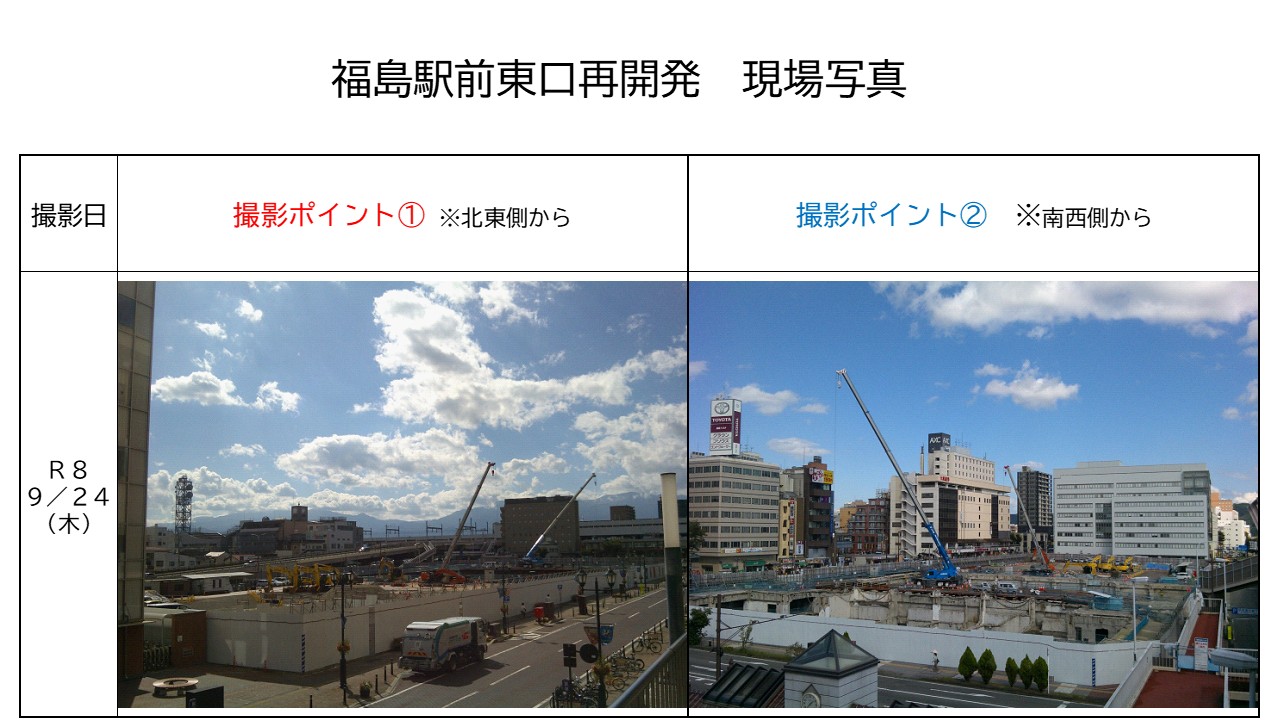

工事状況
令和5年5月8日
福島駅東口地区市街地再開発組合が既存建築物の解体工事を進めています。
高い建物は屋上に重機を乗せて階上から階下へと順に解体していく「階上解体」という工法で建物の解体を進めています。
